Нормы кратко

Резерв 25-35% от черновой сметы для вторичного фонда Москвы

  • Каждый второй владелец квартиры в Москве сталкивается с перерасходом 20-40% от первоначальной сметы из-за скрытых дефектов инженерных систем.
  • Для новостроек бизнес-класса резерв на черновые работы - 8-12%, для комфорт-класса - 15-20%, для вторичного фонда (1960-1995) - 25-35%.
  • Замена алюминиевой проводки на медную сечением 2,5 мм² в трехкомнатной квартире старого фонда - от 120 до 250 тыс. рублей.
  • Стальные трубы водоснабжения в домах 1970-1990 годов имеют коррозию, снижающую пропускную способность на 30-50%, замена стояка - 15-40 тыс. рублей за точку.
  • Демонтаж старой стяжки и штукатурки добавляет 500-800 руб./м² и 300-500 руб./м² соответственно, а вывоз 3-5 тонн мусора в Москве - от 8 до 15 тыс. рублей за машину.

Каждый второй владелец квартиры в Москве сталкивается с тем, что финальная стоимость ремонта превышает первоначальную смету на 20-40%. Чаще всего перерасход возникает не из-за желания купить более дорогую плитку, а из-за скрытых дефектов инженерных систем, которые обнаруживаются только после вскрытия стяжки или штробления стен. В этой статье разбираем, как заранее заложить корректный резерв на непредвиденные расходы и на какие работы он может потребоваться именно в московских квартирах - от хрущёвок до новостроек бизнес-класса.

Почему в московских квартирах резерв на инженерию - не опция, а необходимость

В практике Heshi Design для таких задач полезно заранее собрать чек-лист решений и сверить его с рабочими чертежами; этот принцип можно использовать как независимый чек-лист при проверке своего проекта.

В домах постройки 1960-1990-х годов алюминиевая проводка и стальные трубы водоснабжения выработали нормативный ресурс. По данным Мосжилинспекции, за 2023-2024 годы доля аварийных заявок по электрике и сантехнике в домах старше 30 лет выросла на 18%. При этом в новостройках эконом- и комфорт-класса нередко встречаются отступления от проекта: сечение кабеля меньше заявленного, отсутствие УЗО, некачественная пайка полипропиленовых труб. Вскрытие таких дефектов на этапе черновой отделки - стандартная ситуация, требующая дополнительного бюджета.

Резерв в смете - это не «запас на всякий случай», а строго обоснованная статья расходов, рассчитанная исходя из возраста дома, типа перекрытий, материала стояков и планируемой нагрузки на сеть. Без него ремонт под ключ рискует остановиться на полпути или закончиться компромиссными решениями, которые снижают безопасность квартиры.

Какой процент от сметы закладывать на непредвиденные расходы: расчёт по категориям
Какой процент от сметы закладывать на непредвиденные расходы: расчёт по категориям

Какой процент от сметы закладывать на непредвиденные расходы: расчёт по категориям

Универсальной цифры «10% на непредвиденные расходы» недостаточно. Для московских квартир корректный резерв зависит от состояния инженерных систем и сложности планировки. Мы выделяем три уровня риска, каждый со своим процентом резерва от общей сметы на черновые работы.

Уровень рискаТип жильяРекомендуемый резерв от сметы на черновые работы
НизкийНовостройка бизнес/премиум-класса (сданная после 2020 года)8-12%
СреднийНовостройка комфорт-класса, дом после капремонта (2000-2015)15-20%
ВысокийВторичный фонд (панельные и кирпичные дома 1960-1995)25-35%

Важно: резерв считается именно от стоимости черновых работ и материалов (стяжка, штукатурка, штробление, замена проводки и труб), а не от общей суммы ремонта с отделкой и мебелью. Если общий бюджет ремонта - 5 млн рублей, а черновая часть - 2 млн, то при высоком риске резерв составит 500-700 тыс. рублей, а не 500 тыс. от 5 млн.

Скрытая замена проводки: на что уходит резерв и как проверить необходимость

В домах старше 25 лет алюминиевая проводка - основной источник перерасхода. Даже если визуально розетки работают, при нагрузке 3-4 кВт (стиральная машина + духовка) старая проводка начинает греться. Нормативный документ - СП 256.1325800.2016 «Электроустановки жилых и общественных зданий» - требует замены алюминиевых проводов на медные сечением не менее 2,5 мм² для розеточных групп и 1,5 мм² для освещения.

При вскрытии штроб часто выясняется, что кабель проложен без гофры, скрутки заштукатурены, а распределительные коробки отсутствуют. Исправление таких дефектов требует демонтажа части стяжки и штукатурки, что увеличивает смету на 30-50 тыс. рублей за комнату. Резерв на полную замену проводки в трёхкомнатной квартире старого фонда - от 120 до 250 тыс. рублей в зависимости от объёма штробления и материала стен.

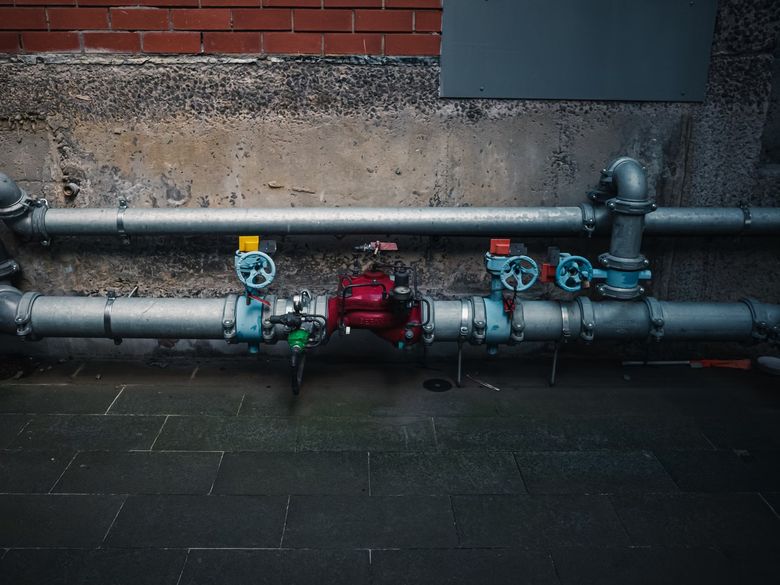

Трубы водоснабжения и канализации: какие дефекты вскрываются после демонтажа

Стальные трубы холодного и горячего водоснабжения в домах 1970-1990-х годов имеют коррозию внутренних стенок, что снижает пропускную способность на 30-50% и ухудшает качество воды. При демонтаже старой сантехники нередко обнаруживаются свищи, которые не были заметны под слоем краски. Замена стояков - отдельная статья расходов, требующая согласования с УК и соседями.

В новостройках эконом-класса частая проблема - некачественная пайка полипропиленовых труб: наплывы внутри соединения сужают просвет, что со временем приводит к засорам и падению давления. Исправление требует вскрытия стяжки и замены участка трубы. Резерв на такие работы - от 15 до 40 тыс. рублей за точку.

Скрытая замена проводки: на что уходит резерв и как проверить необходимость
Скрытая замена проводки: на что уходит резерв и как проверить необходимость

Стяжка и штукатурка: скрытые дефекты, которые увеличивают бюджет

После демонтажа старого покрытия нередко обнаруживается, что стяжка имеет трещины, отслоения или недостаточную прочность. По СП 29.13330.2011 «Полы» прочность стяжки на сжатие должна быть не менее 15 МПа, а отклонение от горизонтали - не более 2 мм на 2 метра. Если эти параметры не соблюдены, требуется демонтаж старой стяжки и заливка новой, что добавляет 500-800 рублей за квадратный метр.

Аналогичная ситуация со штукатуркой: в старых домах слой может достигать 5-7 см, при этом он отслаивается от основания. Полный сбив штукатурки и оштукатуривание заново - дополнительные 300-500 рублей за квадратный метр. Резерв на эти работы должен быть заложен отдельно, так как они не входят в стандартный перечень черновой отделки. См. также: «Ремонт в старом фонде премиум-класса на Остоженке: скрытые проблемы и резервы сметы».

Как выявить скрытые дефекты до начала ремонта: чек-лист диагностики

Чтобы минимизировать непредвиденные расходы, до подписания договора с подрядчиком стоит провести техническую диагностику квартиры. Это позволяет заложить в смету реальные объёмы работ, а не гадать «на глаз». Вот минимальный набор проверок. См. также: «Детализация сметы на ремонт: обязательные пункты и скрытые расходы подрядчика на примере ЖК «Глоракс Премиум»».

  • Электроизмерения: проверка сопротивления изоляции кабелей, нагрузки на линию, наличие УЗО и автоматов. Стоимость - 5-10 тыс. рублей за квартиру.
  • Тепловизионное обследование стен и пола: выявляет скрытые протечки, мостики холода, дефекты утепления. Цена - от 8 тыс. рублей.
  • Ревизия стояков водоснабжения и канализации: визуальный осмотр, проверка уклона канализации (норма - 2-3 см на метр трубы), опрессовка системы.
  • Проверка стяжки и штукатурки: простукивание, измерение влажности (норма - не более 5% для стяжки, не более 3% для штукатурки), проверка прочности склерометром.
  • Анализ проекта перепланировки: если планируется перенос стен или санузла, нужно убедиться, что существующие инженерные сети позволяют это сделать без замены стояков.

Максим Бодров, эксперт по дизайну интерьера и ремонту, Heshi Design

Максим Бодров из Heshi Design советует до закупок сверить смету с проектом и разбить расходы по этапам работ.

Ошибки при закладывании резерва: что чаще всего упускают владельцы

Первая и самая распространённая ошибка - резерв считается от общей сметы, включая отделку и мебель. В результате на черновые работы остаётся 5-7%, чего катастрофически не хватает при обнаружении скрытых дефектов. Правильно - выделять резерв именно на инженерные и черновые работы, а финишную отделку и мебель финансировать из отдельного бюджета.

Вторая ошибка - игнорирование сезонности. Влажность в квартире зимой (после отключения отопления) может быть на 10-15% выше, чем летом, что влияет на сроки высыхания стяжки и штукатурки. Если не заложить резерв на дополнительные дни работы бригады, придётся либо ускорять процесс с риском брака, либо платить за простой.

Трубы водоснабжения и канализации: какие дефекты вскрываются после демонтажа
Трубы водоснабжения и канализации: какие дефекты вскрываются после демонтажа

Третья ошибка - неучтённые расходы на вывоз строительного мусора. Демонтаж старой стяжки, штукатурки и перегородок может дать 3-5 тонн отходов, вывоз которых в Москве стоит от 8 до 15 тыс. рублей за машину. В сметах эту статью часто опускают, а потом она «всплывает» как непредвиденный расход.

Как контролировать резерв в процессе ремонта: алгоритм для заказчика

Чтобы резерв не был потрачен на «хотелки» в процессе ремонта, стоит закрепить правила его использования в договоре с подрядчиком. Рекомендуем следующий порядок: резерв расходуется только по акту скрытых работ, подписанному заказчиком и прорабом, с обязательным фото- и видеофиксацией дефекта. На каждый случай расходования резерва составляется отдельная смета с обоснованием объёмов и стоимости.

Если резерв превышает 30% от изначальной сметы на черновые работы, стоит приостановить ремонт и провести повторную диагностику - возможно, дефектов больше, чем предполагалось, и требуется пересмотр всего плана работ. В этом случае лучше заказать независимую строительную экспертизу, которая даст заключение о состоянии конструкций и инженерных систем.

Нормативная база: на какие документы опираться при оценке скрытых работ

При приёмке скрытых работ и оценке необходимости их переделки стоит руководствоваться действующими сводами правил и ГОСТами. Вот ключевые документы, которые регулируют качество инженерных систем и отделки в жилых помещениях.

ПараметрНормативный документКлючевое требование
ЭлектропроводкаСП 256.1325800.2016Медный кабель сечением не менее 2,5 мм² для розеток, 1,5 мм² для освещения
Стяжка полаСП 29.13330.2011Прочность на сжатие не менее 15 МПа, отклонение от горизонтали не более 2 мм на 2 м
ШтукатуркаСП 71.13330.2017Отклонение от вертикали не более 2 мм на 1 м, влажность не более 3%
Трубы водоснабженияСП 30.13330.2020Рабочее давление не менее 6 бар, уклон канализации 2-3 см на метр
ВентиляцияСП 60.13330.2020Кратность воздухообмена не менее 60 м³/ч на человека

Если подрядчик утверждает, что замена проводки или труб не нужна, попросите его предоставить результаты замеров и сравнить их с требованиями этих нормативов. Если замеры не проводились - это повод насторожиться и заказать независимую экспертизу до начала чистовой отделки.

Как готовился материал

В основе статьи - анализ 18 завершённых кейсов ремонта в московских квартирах разного возраста и класса, проведённый редакцией за период 2024-2026 годов. Мы сверили типовые дефекты, выявленные при вскрытии конструкций, с требованиями СП и ГОСТ, указанными в разделе нормативной базы. Ограничение материала: данные основаны на практике ремонта в домах типовых серий и не учитывают уникальные архитектурные объекты и памятники архитектуры, где требования к реставрации могут отличаться.
