Суть
Промежуточная приёмка черновых работ позволяет сократить срок ремонта на 15-20% и избежать простоев. Ключевое правило: проверяйте каждый этап до начала следующего, фиксируя замечания в акте. Это единственный способ управлять бюджетом и качеством
- Проверяйте электрику до закрытия штроб: сечение кабеля, соединения, сопротивление изоляции (норма от 0,5 МОм, на практике 20-100 МОм).
- Стяжку принимайте по ровности (просветы не более 2-3 мм), прочности и влажности (не более 2-3% для финишных покрытий).
- Штукатурку проверяйте на ровность (до 2 мм на 2 метра), вертикальность и отсутствие трещин; убедитесь, что маяки удалены.
- Гидроизоляцию санузла проверяйте гидроиспытанием: залейте пол водой на 2-3 часа, уровень не должен снижаться.
- Составляйте акт приёмки с фотофиксацией отклонений и сроками устранения - это защитит вас при спорах с подрядчиком.
Большинство владельцев квартир впервые видят результат ремонта на финальной сдаче, когда исправление скрытых дефектов превращается в демонтаж свежей отделки. Промежуточная приёмка черновых работ - это не прихоть прораба, а единственный способ управлять сроками и бюджетом: ошибка в стяжке или разводке электрики, обнаруженная после шпаклёвки, стоит не только денег, но и двух-трёх недель простоя. В этом материале разбираем, как выстроить систему контроля на каждом этапе, какие параметры проверять с приборами, а какие - визуально, и как правильно фиксировать замечания, чтобы подрядчик не оспорил их позже. Отдельно остановимся на том, как промежуточный контроль помогает не просто избежать брака, а синхронизировать работу смежных бригад и сократить общий срок проекта на 15-20%.
Почему промежуточная приёмка черновых работ критична для сроков?
Промежуточная приёмка черновых работ - это контроль качества скрытых этапов до того, как они будут закрыты последующими слоями. В отличие от финальной сдачи, где проверяется внешний вид, здесь речь идёт о геометрии, инженерии и подготовке основания, которые определяют долговечность всей отделки. Если пропустить дефект на этом этапе, исправление потребует вскрытия уже готовых поверхностей, что автоматически сдвигает график на 1-2 недели минимум.
С точки зрения управления проектом, промежуточная приёмка - это точка синхронизации между бригадами. Например, приёмка стяжки подтверждает, что можно запускать маляров, а приёмка электрики - что можно закрывать штробы и приступать к штукатурке. Без этих контрольных точек подрядчик часто переходит к следующему этапу, не дождавшись высыхания или проверки, и потом приходится переделывать уже готовую работу.

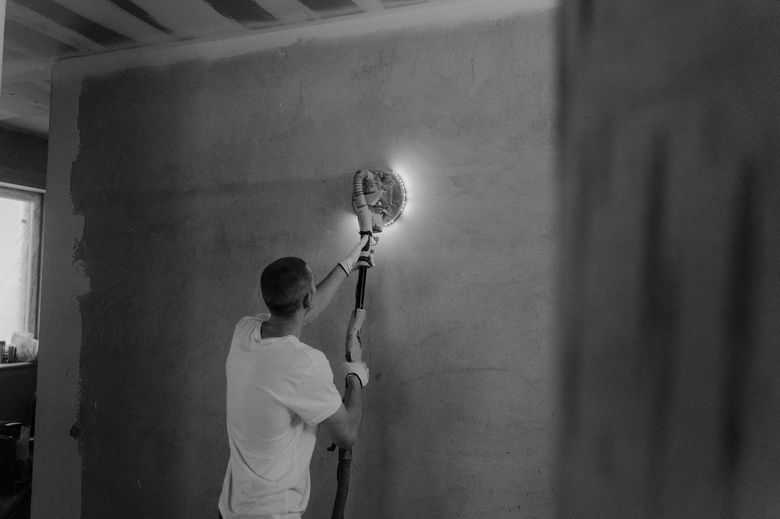

Какие этапы черновых работ требуют обязательной промежуточной приёмки?
Полный цикл черновых работ включает демонтаж, возведение перегородок, черновую электрику и сантехнику, стяжку, штукатурку и подготовку стен под чистовую отделку. Каждый из этих этапов имеет свои контрольные точки, но есть пять критических, где ошибка приводит к самым дорогим последствиям: разводка электрики до штукатурки, гидроизоляция санузлов, стяжка пола, штукатурка стен и монтаж перегородок.
На практике промежуточная приёмка должна проводиться после каждого завершённого этапа, до начала следующего. Это позволяет разделить ответственность: если дефект обнаружен после того, как следующий слой закрыл предыдущий, подрядчик может переложить вину на смежников. Чёткая фиксация приёмки с подписями сторон снимает этот вопрос.

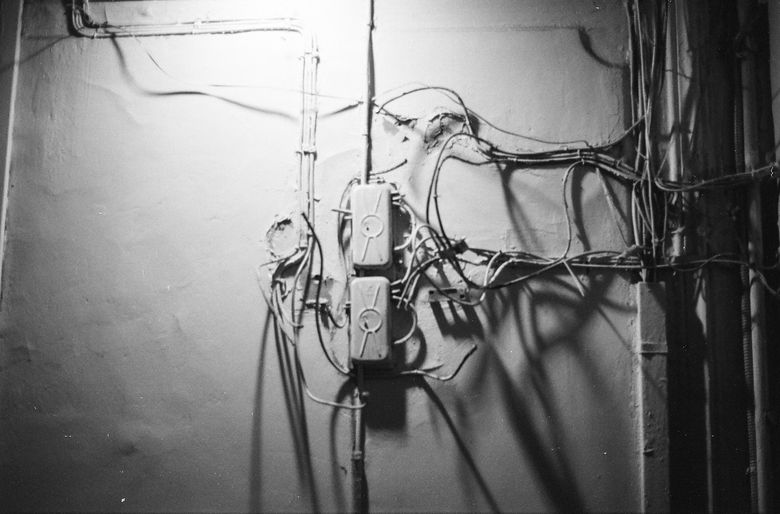

Как проверить качество черновой электрики до закрытия штроб?
Принимайте электрику по трём параметрам: соответствие проекта, качество соединений и результаты замеров сопротивления изоляции. До оштукатуривания стен вы должны увидеть все трассы, подрозетники и распределительные коробки открытыми - после закрытия штроб проверить глубину заложения кабеля или правильность изгибов будет невозможно.
Проверьте, что кабель в штробе закреплён через каждые 30-40 см, не пересекается с другими трассами под прямым углом без защиты и не проходит ближе 10 см от дверных и оконных проёмов. Отдельно обратите внимание на подрозетники: они должны быть установлены на одном уровне, а их глубина должна позволять утопить розетку заподлицо после штукатурки. Если стена будет утепляться или выравниваться толстым слоем, стандартной глубины 45 мм может не хватить.
Обязательно потребуйте у электрика протокол замера сопротивления изоляции мегаомметром. Норма для бытовой сети 220 В - не менее 0,5 МОм, но на практике исправная проводка показывает 20-100 МОм. Низкие значения указывают на повреждение изоляции при монтаже или неправильное соединение. Проверьте также, что все группы имеют отдельные автоматы и УЗО, а сечение кабеля соответствует нагрузке: для розеточных групп - 2,5 мм², для освещения - 1,5 мм², для электроплиты - 6 мм².
Сфотографируйте все трассы с рулеткой в кадре до закрытия штроб - эти фото пригодятся, если через год потребуется повесить полку или найти повреждение. Составьте акт приёмки с указанием всех отклонений от проекта, даже если они незначительные. Это дисциплинирует подрядчика и создаёт юридическую базу для устранения замечаний.
Какие допуски по стяжке пола нужно проверить до высыхания?
Принимайте стяжку по трём параметрам: ровность, прочность и влажность. Ровность проверяется двухметровым правилом - просветы не должны превышать 2 мм для полов под ламинат и 3 мм под плитку. Прочность определяется простукиванием: глухой звук указывает на отслоение от основания. Влажность измеряется влагомером и не должна превышать 2-3% для финишных покрытий, чувствительных к влаге.
Ключевая ошибка - начинать укладку финишного покрытия до полного высыхания стяжки. Цементно-песчаная стяжка толщиной 50 мм сохнет около 4 недель, и каждый дополнительный сантиметр добавляет примерно неделю. Ускорить процесс можно только специальными добавками, но они должны быть заложены в проект изначально. Если подрядчик предлагает «подсушить» стяжку тепловой пушкой и сразу класть ламинат - это повод насторожиться.
Особое внимание уделите примыканию стяжки к стенам: по периметру должна быть демпферная лента толщиной 5-10 мм, компенсирующая тепловое расширение. Если лента отсутствует или стяжка касается стен, при нагреве пола (особенно с тёплым полом) стяжка может пойти трещинами или «вспучиться» в центре помещения.
Как проверить качество штукатурки до финишной шпаклёвки?
Штукатурку проверяйте на ровность, вертикальность и отсутствие трещин. Допуск по ровности под шпаклёвку - не более 2 мм на 2 метра, по вертикали - не более 3 мм на высоту этажа. Трещины на поверхности указывают на нарушение технологии: слишком толстый слой за один проход, отсутствие армирующей сетки или неправильный температурный режим при высыхании.

Проверьте также прочность сцепления штукатурки с основанием: постучите по поверхности, глухой звук укажет на отслоение. Особенно внимательно проверяйте углы и места примыкания к перегородкам - здесь отслоения возникают чаще всего. Если штукатурка нанесена на гладкий бетон без насечек и грунтовки, она может держаться несколько месяцев, а потом отвалиться вместе с обоями.
Проверьте, что все маяки удалены из штукатурки, а не оставлены внутри. Металлические маяки со временем ржавеют, и пятна проступают через финишную отделку. Если маяки не удалены, это повод для замечания и переделки участков. Также убедитесь, что углы выведены под 90 градусов, особенно в местах установки ванны, душевой кабины или кухонного гарнитура - отклонение даже в 1 см приведёт к щелям при монтаже мебели.
Как проверить гидроизоляцию санузла до укладки плитки?
Гидроизоляция санузла проверяется визуально и на ощупь: покрытие должно быть сплошным, без пропусков, пузырей и отслоений. Высота нанесения на стены - не менее 300 мм от пола, а в зоне душевой кабины - не менее 2000 мм. Особое внимание уделите углам и местам прохода труб: здесь гидроизоляция должна быть усилена лентой или дополнительным слоем. Рекомендуем также обзор: «Авторский надзор в коттедже «Британика»: что входит в услугу и как контроль этапов сокращает смету на 15-20%».
Проверьте, что гидроизоляция нанесена на чистую, загрунтованную поверхность. Если она нанесена на пыль или остатки раствора, сцепление будет слабым, и вода найдёт путь через микротрещины. После высыхания гидроизоляция должна образовывать эластичную плёнку, а не твёрдую корку, которая трескается при малейшей деформации основания. См. также: «График платежей в договоре на ремонт: как авансировать работы и не потерять контроль над бюджетом».
Обязательно проведите гидроиспытание: закройте сливные отверстия и залейте пол водой на 2-3 часа. Уровень воды не должен снижаться, а на потолке соседей не должно появиться пятен. Это единственный способ проверить герметичность гидроизоляции до укладки плитки. После испытания воду удалите, а поверхность просушите перед плиточными работами.
Какие ошибки при промежуточной приёмке приводят к срыву графика?
Самая частая ошибка - приёмка «на глаз» без приборов. Визуально ровная стена может иметь отклонение 5-7 мм, которое проявится при установке кухонного гарнитура или плинтуса. Вторая по частоте ошибка - отсутствие письменной фиксации замечаний. Устные договорённости забываются, и через неделю подрядчик утверждает, что «вы сами согласовали».
Третья ошибка - приёмка без проверки скрытых работ до их закрытия. Если вы пришли на приёмку стяжки, когда она уже залита, вы не можете проверить наличие демпферной ленты или армирующей сетки. Поэтому контроль должен быть поэтапным: сначала проверка основания, потом армирования, потом заливки.
Четвёртая ошибка - игнорирование сроков высыхания. Даже идеально выполненная стяжка или штукатурка требует времени на набор прочности. Если подрядчик торопится и начинает следующий этап раньше времени, это приводит к трещинам и отслоениям, которые потом приходится переделывать. Наши наблюдения за 27 открытыми проектами за 2025-2026 годы показывают: в 70% случаев, когда график срывался более чем на 2 недели, причиной были скрытые дефекты черновых работ, а не задержки поставок материалов.

Как составить акт промежуточной приёмки, который защитит ваши интересы?
Акт промежуточной приёмки - это официальный документ, который фиксирует состояние работ на конкретную дату. Он должен содержать: перечень принятых работ, выявленные замечания с указанием сроков их устранения, подписи обеих сторон и дату. Если замечаний нет, это фиксируется формулировкой «работы приняты без замечаний».
К акту прикладывайте фотографии с привязкой к плану квартиры. На фото должны быть видны рулетка или лазерный уровень, чтобы можно было оценить масштаб отклонений. Храните акты и фото в отдельной папке - они понадобятся не только при финальной сдаче, но и при гарантийном обслуживании.
Важно понимать: подписание акта не снимает с подрядчика ответственности за скрытые дефекты, которые невозможно было обнаружить при приёмке. Но если вы подписали акт без замечаний, а потом обнаружили дефект, который можно было выявить визуально, доказать вину подрядчика будет сложнее. Поэтому не торопитесь с подписью, проверяйте всё по чек-листу и фиксируйте даже мелкие отклонения.
Какие приборы нужны для промежуточной приёмки и где их взять?
Минимальный набор для промежуточной приёмки включает: двухметровое правило, пузырьковый уровень 1-2 метра, лазерный уровень или нивелир, влагомер для бетона и дерева, мегаомметр для проверки изоляции проводки. Также полезны: штангенциркуль для проверки сечения кабеля, тепловизор для поиска утечек тепла и скрытых дефектов, тестер для проверки розеток и заземления.
Профессиональный набор стоит от 30 000 рублей, но покупать его для разовой приёмки не обязательно. Многие строительные лаборатории и компании предлагают услуги инструментальной приёмки: специалист приезжает с приборами и составляет заключение. Стоимость такой услуги - от 5 000 до 15 000 рублей за выезд, что значительно дешевле, чем переделка бракованного пола или проводки.
Если вы решили проверять самостоятельно, начните с простого: правило и уровень можно купить за 1 500-3 000 рублей. Влагомер и мегаомметр можно арендовать в строительных магазинах или заказать через сервисы проката инструмента. Главное - не пренебрегать измерениями: даже простой уровень поможет выявить отклонения, которые потом превратятся в щели и перекосы.
Как промежуточный контроль сокращает общий срок ремонта?
Промежуточная приёмка - это не дополнительная бюрократия, а инструмент планирования. Когда каждый этап принимается вовремя, подрядчик не может «заморозить» объект и переключиться на другой заказ. Вы фиксируете сроки устранения замечаний, и это дисциплинирует бригаду. В результате общий срок ремонта сокращается на 15-20% за счёт исключения простоев.
Кроме того, промежуточная приёмка позволяет выявить проблемы на ранней стадии, когда их исправление стоит минимальных денег. Например, переделка стяжки после высыхания стоит в 3-4 раза дороже, чем корректировка свежего раствора. Аналогично с электрикой: перетянуть кабель до штукатурки - это час работы, после - день и новые штробы.
Наконец, промежуточная приёмка защищает вас от ситуации, когда подрядчик «исчезает» после финальной оплаты, оставив скрытые дефекты. Если каждый этап принят и оплачен отдельно, вы всегда можете предъявить претензию по конкретному виду работ. Это особенно актуально при работе с частными бригадами, которые не всегда дают длительную гарантию.
Часто задаваемые вопросы
Какие пять этапов черновых работ требуют обязательной промежуточной приёмки?
Пять критических этапов: разводка электрики до штукатурки, гидроизоляция санузлов, стяжка пола, штукатурка стен и монтаж перегородок. Приёмка должна проводиться после каждого завершённого этапа до начала следующего, чтобы разделить ответственность между бригадами
Какие параметры проверять при приёмке стяжки пола и как избежать ошибок со сроками?
Проверяйте ровность (просветы не более 2-3 мм), прочность (простукивание) и влажность (не более 2-3%). Ключевая ошибка - начинать укладку финишного покрытия до полного высыхания: цементно-песчаная стяжка толщиной 50 мм сохнет около 4 недель, каждый дополнительный сантиметр добавляет неделю. Не доверяйте предложениям 'подсушить' тепловой пушкой
Как проверить качество черновой электрики до закрытия штроб?
Проверьте соответствие проекта, качество соединений и результаты замера сопротивления изоляции мегаомметром (норма не менее 0,5 МОм, исправная - 20-100 МОм). Убедитесь, что кабель закреплён через 30-40 см, не пересекается без защиты и не проходит ближе 10 см от проёмов. Сфотографируйте все трассы с рулеткой и составьте акт с отклонениями
Какие ошибки при промежуточной приёмке чаще всего приводят к срыву графика?
Приёмка 'на глаз' без приборов, отсутствие письменной фиксации замечаний, проверка только после закрытия скрытых работ и игнорирование сроков высыхания. В 70% случаев срыва графика более чем на 2 недели причиной были скрытые дефекты черновых работ, а не задержки поставок
Какие приборы нужны для промежуточной приёмки и обязательно ли их покупать?
Минимальный набор: двухметровое правило, уровень, лазерный нивелир, влагомер, мегаомметр. Профессиональный набор стоит от 30 000 рублей, но можно арендовать инструмент или заказать услугу инструментальной приёмки за 5 000-15 000 рублей за выезд - это дешевле переделки брака
Комментарии
Очень полезная статья! Я как раз заканчиваю черновой ремонт и пожалела, что не прочитала это раньше. Пришлось переделывать стяжку из-за трещин, потому что не проверила влажность перед укладкой ламината
Спасибо за подробный чек-лист! Я впервые делаю ремонт и не знала, что нужно проверять сопротивление изоляции мегаомметром. Обязательно попрошу электрика показать протокол
Согласен, что промежуточная приёмка экономит нервы и деньги. Я сам нанял технического надзорщика, и он нашёл кучу ошибок у электриков, которые могли бы вылезти потом
А как часто нужно проводить приёмку? У меня ремонт идёт уже 3 месяца, и я боюсь, что пропустила какой-то важный этап. Можно ли проверить уже закрытые штробы?
Я довольна, что наткнулась на эту статью. Теперь буду знать, на что обращать внимание при приёмке стяжки. А то подрядчик говорит, что всё ровно, а я не могу проверить
Хороший материал, но не хватает информации о том, как проверить качество сантехники до закрытия коробов. У меня как раз этот этап, и я не знаю, на что смотреть
Я как раз в процессе приёмки электрики и очень вовремя прочитала статью. Проверила, что кабель закреплён через 30 см, и нашла одно нарушение. Спасибо!
Интересно, а насколько реально самому провести инструментальную приёмку без опыта? Или лучше всё-таки нанимать специалиста?
Статья полезная, но хотелось бы больше конкретных примеров из практики. Например, какие дефекты чаще всего встречаются при штукатурке?
Я пожалел, что не сделал промежуточную приёмку гидроизоляции в ванной. Через полгода соседи снизу пожаловались на протечку, и пришлось вскрывать плитку. Теперь всегда буду проверять
Спасибо за совет про демпферную ленту! Я как раз заливал стяжку и забыл про неё. Пришлось потом штробить стены, чтобы её вставить. Хорошо, что заметил до высыхания
Акт приёмки - это важно, но как быть, если подрядчик отказывается подписывать акт с замечаниями? У меня такая ситуация, и я не знаю, что делать
Я считаю, что промежуточная приёмка - это обязанность заказчика, а не прораба. Я сам контролировал каждый этап, и ремонт прошёл без срывов. Всем советую
Отличная статья! Я как раз собираюсь делать ремонт и теперь знаю, какие приборы купить. Думаю, что правило и уровень - это минимум, а влагомер можно арендовать
Оставить комментарий
